Бланк акта на скрытые работы

Акт освидетельствования скрытых работ скачать бланк и образец заполнения

Бланк акта на скрытые работы

› Акты

02.02.2019

Год документа: 2019

Группа документа: Акты

Вид документа: Акт

Форматы для скачивания: DOC, PDF

Акт скрытых работ подтверждает качество промежуточных, новажных работ, удостоверяет соответствие стандартам и ГОСТам, технической ипроектной документации.

При строительстве, реконструкции и проведениикапитального ремонта существует ряд работ, которые невозможно визуальнопроверить и оценить. К таким работам относятся, например, звукоизоляция,черновые работы по отделке стен, потолков и пола, проведение труб, крепления встенах.

Их качество и соответствие проектно-сметной документации и нормам оцениваетсяна промежуточных этапах строительства и ремонта. Документальным подтверждениемосвидетельствования скрытых работ является подписанный акт.

Без негозапрещается проводить дальнейшее строительство, ремонт или реконструкцию.

В качестве шаблона акта используется образец изПриложения номер 3 Приказа Ростехнадзора. Скачать бланк бесплатно можно будет вконце статьи. Рассмотрим правила составления и инструкцию по оформлению.

Правила составления акта скрытых работ

Акт скрытых работ – последний этап при оценке их качестваи соответствия всем нормам и стандартам. Бумагой удостоверяется, что этот этап строительстваили ремонта завершен качественно, поэтому можно переходить к следующему этапу.

Освидетельствование скрытых работ проводитсяуполномоченной комиссией, которая оформляет и подписывает акт. Важные моментысоставления бумаги:

необходимость указания реквизитов участвующих сторон (заказчика, компании, которая осуществляет строительство, проектной конторы)
присвоение акту номера и проставления даты составления
информация о представителях каждой стороны
представление подробных сведениях о скрытых работах (наименование, соответствие проектной документации, какие материалы применялись при строительстве)
указываются даты начала и окончания работ, в каком количестве составлен акт, какие документы прикладываются к нему, какие есть примечания

Акт подписывается всеми уполномоченными лицами (фамилия, инициалы и подпись). К бумаге прикладываются чертежи, эскизы и фотографии.

Важно! Готовый объект не примут, если нет актов освидетельствования скрытых работ, либо бумаги составлены с ошибками.

От исполнителя потребуют провести оценку выполненныхработ, а при готовом объекте потребуется вскрывать стены, потолки и полы, чтобыоценить качество выполнения. Это убытки подрядчика. Поэтому важно вовремяпровести освидетельствование скрытых работ и правильно составить акт.

Инструкция по оформлению акта скрытыхработ

Акты приемки скрытых работ составляются в печатном илиписьменном виде в формате А4. С точки зрения делопроизводства в оформлении нетничего сложного, главное – заполнить все необходимые строки без ошибок иопечаток, подписать бумагу у каждого представителя.

Образец заполнения акта скрытых работ:

  1. Указаниеобъекта капитального строительства (точный адрес, наименование проектно-сметнойдокументации (ПСД), строительный адрес).
  2. Заполнениеинформации о застройщике, разработчике проекта и компании, осуществляющейстроительство. Это могут быть как ИП, так и юридические лица. В графахуказываются наименования, адреса, ОГРН и номер налогоплательщика для юрлиц.Если участник – ИП, то в графах заполняются ФИО, ИНН и адрес места жительства.
  3. Проставляетсяномер акта и дата составления (месяц – прописью).
  4. Указываетсяинформация о представителях застройщика, представителя от подрядчика, от лица,осуществляющего контроль, разработчика проектной документации, ответственногоза выполнение скрытых работ, а также других лиц, участвовавших в освидетельствовании.
  5. Восновной части описываются скрытые работы, по какой проектной документациивыполнены, какие стройматериалы были использованы, какие документы удостоверяютсоответствие требованиям.
  6. Впятом пункте указываются даты начала и окончания работ.
  7. Заполнениедокументации, в соответствии с которой выполнены скрытые работы.
  8. Даетсяразрешение на выполнение последующих работ. Если у представителей естьзамечания – они прописываются пунктом ниже.
  9. Указываетсяколичество экземпляров и перечень приложений.

В конце ставятся подписи с инициалами представителей. На вопрос, нужна ли печать на акте, ответ таков: если у организации она есть – лучше ставить.

Перечень работ, подлежащихосвидетельствованию актами скрытых работ

Примерный перечень содержит:

  • различного рода земляные работы (отрывкикотлованов, засыпка выемок, бурение скважин);
  • гидро-, паро-, тепло- и звукоизоляция;
  • монтаж и покрытие защищающего слоя от коррозииметаллоконструкций;
  • установка оконных и дверных блоков;
  • устройство оснований под полы;
  • антикоррозийная защита сварочных соединений;
  • монтаж железобетонного фундамента;
  • и многие другие процедуры.

Точный перечень скрытых работ устанавливается в проектнойдокументации объекта.

Приказ Ростехнадзора от 26 декабря 2006года №1128

Приказом устанавливается перечень и порядок составленияисполнительной документации при проведения строительства, реконструкциисуществующих зданий и проведения капитального ремонта. В Приложениях к Приказуприводятся образцы актов. Третьим приложением закреплен рекомендательныйобразец акта для освидетельствования скрытых работ. Самим Приказом определено:

  • полный пакет исполнительной документации составляетсяисполнителем (подрядчиком). Сюда относят текстовые документы, чертежи и прочиеграфические исполнения;
  • документация составляется в письменном виде. Подоговоренности – в электронном;
  • если используется электронный документооборот,он подкрепляется усиленной цифровой подписью.

Перечень скрытых работ, которые нужно освидетельствоватьактом, составляется в проектной документации.

Шестым пунктом устанавливается полный состависполнительной документации, кроме установленных приложений 1-5.

Приказ Ростехнадзора от 26 октября 2015года №428

Приказом от 2015 года внесены некоторые изменения вПриказ от 2006 г., последние изменения внесены 9 ноября 2017 , Приказом № 470.

Изменения редакции, касающиеся именно освидетельствованияскрытых работ, коснулись только формулировок по тексту.

К примеру! В редакции 2006 года написано в пункте 5.3 «Акты освидетельствования работ, которые оказывают влияние». В редакции 2017 г. прописывается просто «Освидетельствование работ, которые оказывают влияние». Это не коснулось изменений в бланке акта.

Форма ИГАСН № 11/94

Ф. ИГАСН №11/94 использовалась для освидетельствованияскрытых работ для объектов, расположенных в городе Москва. Образец актаустановлен Распоряжением Правительства Москвы еще в 1999 г.

Если сравнивать ИГАСН 11/94 с формой Приложения ПриказаРостехнадзора, можно сделать выводы:

  • пример ф. ИГАСН упрощен;
  • прописываются те же основные сведения;
  • не указывается количество экземпляров иинформация о приложениях.

Важно! Форма была отменена вместе с отменой Распоряжения от 1999 г. На данный момент образец не используется.

Cкачать образец и бланк акта скрытых работ в 2019 года

Бланк акта на скрытые работы

Практически в каждой строительной сфере свою деятельность ведут контролирующие органы. Именно они определяют, насколько правильно была выполнена работа, и можно ли в дальнейшем эксплуатировать объект. Чтобы отобразить результаты проверки, составляются различные акты, среди которых присутствует и акт скрытых работ.

Файлы для скачивания:

  • Бланк
  • Акт скрытых работ по гидроизоляции

Скрытыми называются все виды работ, выполнение которых нельзя проверить, не разрушая возведенную конструкцию. Именно в этих целях применяется акт выполненных работ. Этот документ является официальным подтверждением того, что данные работы были произведены. При помощи этого акта можно освидетельствовать многие виды скрытых работ:

  • все подготовительные работы перед возведением фундамента;
  • установка плит, выполняющих функцию стен подвального помещения;
  • гидроизоляция помещений и фундамента;
  • использование арматуры в кирпичной кладке и железобетоне;
  • нанесение антисептиков и огнезащитных покрытий;
  • оборудование каналов, предназначенных для прокладывания скрытых коммуникаций;
  • использование теплоизоляционных и звукоизоляционных материалов;
  • анкерные соединения элементов конструкций;
  • заделка швов между деталями изделия;
  • использование грунтовки перед нанесением краски;
  • наличие подложки из песка;
  • укладка кабеля и трубопровода в траншеи до их засыпания.

Также сюда относятся и многие другие начальные или промежуточные действия, которые по окончанию работы невозможно будет подтвердить или опровергнуть. Именно поэтому соответствующий акт составляется сразу после того, как скрытые работы были проведены. Убедиться в их выполнении можно, пока конструкция еще не закрыта. Для этих целей создается специальная комиссия.

Достаточно часто скрытые работы во многом обеспечивают надежность и безопасность использования конструкций. Поэтому комиссия не только подтверждает факт выполнения работ, но и тщательно проверяет их качество.

Если в процессе возведения сооружений не использовались акты о скрытых работах, в эксплуатацию они не вводятся. Иногда возникают ситуации, когда ответственные лица занимаются составлением акта после закрытия коммуникаций.

В этом случае заказчик, как и проверяющие инстанции, имеют право потребовать полностью или частично вскрывать конструкцию. Если работы были проведены ненадлежащим образом, могут потребовать их переделать. При отсутствии нареканий комиссия подписывает акт.

Освидетельствование скрытых работ позволяет вести контроль над всеми технологическими этапами возведения объекта.

Вообще, проект должен содержать список скрытых работ, которые необходимо освидетельствовать. Однако на практике этот перечень имеется далеко не во всех проектах. Если он и присутствует, то достаточно скудный.

Естественно, это никак не может устраивать контролирующие органы и заказчика.

Именно поэтому, соответствующие акты необходимо составлять на все виды работ, которые нет возможности проконтролировать после окончания строительства.

(: “Акты освидетельствования скрытых работ”)

Как правило, документ заполняется на одном двухстороннем листе. Однако в том случае, если необходимо внести большой объем информации, используются дополнительные листы, которые обязательно необходимо пронумеровать.

Инструкция по оформлению акта скрытых работ

Каких-то сложностей с оформлением акта возникнуть не должно. Но чтобы не допускать ошибок, можно воспользоваться следующими рекомендациями:

  • как и у любого другого документа, здесь должно быть его название;
  • ниже указывается характер скрытых работ;
  • описывается объект и место его нахождения;
  • дата оформления документа;
  • ниже перечисляются все члены комиссии, их паспортные данные, какой организацией они предоставлены, их должности;
  • указывается факт осмотра работ. Вписывается информация о заказе, разработчике проекта, название работ;
  • используемые материалы;
  • обязательно проставляются даты начала и завершения работ;
  • заключительной частью является решение, которое принимает комиссия. Здесь указывается, соответствует ли работа правилам и нормам, или же скрытые работы были выполнены неправильно, значит, объект не допускается к дальнейшей эксплуатации. Решение подкрепляется подписями участников комиссии.

При выявлении недочетов, к которым относится и применение материалов низкого качества, компания-подрядчик должна приступить к их устранению за свой счет. После этого работы опять подлежат тщательной проверке. Если комиссия подтверждает, что все было выполнено качественно, строителям разрешается закрывать конструкцию и продолжать работу.

АОСР по вентиляции и кондиционированию АОСР на монтаж материалов, устройств
АОСР на прокладку кабелей, трубопроводов в помещении АОСР по общестроительным работам

Порядок подписания актов скрытых работ

Непосредственно после того, как скрытые работы были окончены, ответственные лица начинают тщательную проверку. И только после этого акт подписывается. Однако это официальные действия.

Хотя практика показывает, многие устно договариваются о том, что акт подписывается не сразу после освидетельствования, а не следующий день.

Однако в этом случае имеется риск, что даже в случае идеально выполненной работы акт вообще может быть не подписан. Документ подписывается следующими лицами:

  • подрядчиком;
  • субподрядчиком;
  • проектировщиком;
  • другими участниками строительства.

Однако самой важной здесь является подпись главного заказчика или его законного представителя. По сути, именно он организовывает и оплачивает строительство. Поэтому без его подписи дальнейшие работы не выполняются.

Также ведется реестр актов, ведь в пределах одного строительного объекта может насчитываться достаточно большое количество участков, на которых проводятся скрытые работы.

Акты нумеруются и вносятся в специальный журнал учета.

Скачать бланк и образец акта скрытых работ:

Бланк:

Образец:

  • Акт скрытых работ по гидроизоляции

Как выглядит образец акта на демонтажные работы

Бланк акта на скрытые работы

Процесс демонтажа так же важен, как установка разных узлов, систем, оборудования. Для его осуществления компания привлекает специализированных людей. С ними заключают договор – в нем описаны конкретные услуги, объем работ. По завершению процедуры составляется акт на демонтажные работы.

В каких случаях требуется акт

Любой механизм со временем портится – детали изнашиваются, ломаются. Для монтажа нового оборудования, старое придется убрать. Снос, слом, выброс узла  нецелесообразен с точки зрения экономии. Некоторые элементы еще можно использовать.

Там способны обнаружиться детали из драгметаллов, они могут стать запасной частью для нового оборудования. Именно поэтому акт о демонтаже составляется в любых ситуациях, если имеет место сам демонтаж.

Он гарантирует, что у заказчика не будет претензий, что был соблюден регламент.

Виды документа

Документ имеет рекомендации, регламентированные делопроизводственными нормативными актами. Также требуется учитывать, что существует не только унифицированный вид. Некоторые министерства, ведомства выпускают отдельные, свои инструкции, правила составления, порядок подписания бумаг.

Общий акт составляется несколькими лицами для подтверждения факта демонтажа. При попутных работах, как изъятие отработанных деталей узлов, включающих ценные металлы.

Акты для скрытых работ

Акты скрытых работ на демонтажные работы – отдельная категория документов, подписывающихся после приема проекта представителями подрядчика, заказчика, надзорных служб после окончания ответственной процедуры, скрытой последующими работами. Как обычные актовые бумаги, они подтверждают надлежащее качество совершенных действий.

К работам скрытого характера относятся:

  • Обустройства основания фундамента, его гидроизоляций;
  • Тепло- и гидроизоляций ограждения;
  • Отделка санузлов, лоджий, балконов;
  • Заделка встраиваемых конструкций (настилов, прогонов).

То есть, при демонтаже оборудования, если после него придется заделывать поверхность или другие ситуации, при которых вмешательства не будут заметны в последствии, составляется акт скрытых работ на демонтаж.

Акты допуска к демонтажу

Акт допуск на демонтажные работы позволяет подключить к процессу или разрешить пропуск на территорию организации, сторонних людей. Он нужен для документального подтверждения сотрудничества, а также служит пропуском рабочих на протяжении всего времени их занятости над проектом.

Акт включает всю информацию о характере, объеме предстоящих работ, о произведенном инструктаже с наемными сотрудниками и принятием ими всех мер для обеспечения безопасного пребывания на территории.

Внимание! Документ является необходимым, если планируемые работы имеют опасный или специфический характер.

Демонтажный акт освидетельствования

Бумага приема работ, которые намереваются скрыть путем установки последующих конструкций. Только после оформления акта освидетельствования демонтажных работ допустимо начинать дальнейшие строительные мероприятия.

Существует промежуточный прием работ – по мере готовности, а также окончательная приемка завершенного демонтажа. Первое оформляется непосредственного в процессе осуществления деятельности. За все отвечает комиссия, подписывающая дополнительные акты. Второе производится по итогу, рабочей комиссией, включающей представителей всех сторон.

Требования к оформлению документа

Четкого, единого образца акта на демонтажные работы нет. Однако бумага составляется с учетом общепринятых законодательных норм. Они рациональны и легко объяснимы, конкретнее:

  1. В документе содержатся: наименования, реквизиты всех участников процесса. Если в деле замешаны компании, то требуется их упоминания, по меньшей мере.
  2. Важно наличие реквизитов – адреса, телефона, прочих контактов. Если акт служит приложением или ссылкой на конкретный договор, то дополнительного указания не требуется.
  3. Список объектов, подлежащих демонтажу, с кодовыми номерами. Чем подробнее они описаны, тем меньше недочетов может встретиться впоследствии.
  4. Какие детали годны для дальнейшего пользования, а какие придется утилизировать.

Также требуется наличие подписей и печатей демонтажников. Не будут лишними подписи работников, напрямую отвечающих за оборудование.

Структура акта

Документ небольшой, состоящий из трех элементов:

  • Верхушки с шапкой;
  • Основной части;
  • Заключения.

Сверху прописывается прямое название, указывается номер акта. Он необходим для оставления отметки в регистрационном журнале, последующей замены оборудования. Также здесь указывается город работ и дата.

Основная часть составляется аналогично, в сравнительно-свободном виде. Там должны находиться:

  • Обозначение документа, приложением к которому является акт. Предполагается, условия, стороны, важные нюансы демонтажа, прописаны в нем.
  • Наименование демонтажной организации.
  • Адрес, где находилось оборудование, объект.
  • Сведения о вывозе.
  • Описание демонтированного оборудования. С этой целью составляется таблица, но допускается и наличие списка. Там должны быть перечислены: название, серийный код, количество.
  • Отметка о том, демонтажная организация берет ответственность за сохранность указанных объектов.

В конце находятся реальные реквизиты, подписи, печати компаний, если имеются.

Составителем акта может выступать фирма или частное лицо. В первом случае требуется указать адрес, телефон, КПП, номер расчетного счета и ИНН. Если указываются с частные, то – данные паспорта, регистрация.

Тонкости составления

Акт обязательно составляется в двух экземплярах. Одна копия отдается заказчику и выступает первичным документом при переводе оплаты за проделанный демонтаж или как доказательство для иных операций бухгалтерии.

Вторая копия отправляется исполнителю. Она гарантирует, что у заказчика не появится претензий по окончании работ. Подписывая акт, компания соглашается с тем, что демонтаж выполнен удовлетворительно. При судебном разбирательстве, документ может стать весомым аргументом в пользу исполнителя.

Чтобы отразить факт перевода оставшихся рабочих конструкций к основным средствам и разрешить их повторную эксплуатацию, собирают комиссию.

Справка! Собранные сотрудники формируют акт М-35 – оприходование материальных ценностей, поступивших после разбора элементов и демонтажа. Так получается документально аргументировать всю процедуру. Приказом Министерства Финансов (N26н от 2001 года) разъяснено, что когда элементы не могут поступить в дальнейшее пользования, то их стоимость доступна для списания со счета компании.

Демонтировать оборудование можно до списания с баланса предприятия. Даты проставляются так, чтобы списание было отражено позже либо в один день с выполнением работ.

Скачать

Скачать пустой бланк акта демонтажа оборудования .doc

Скачать образец акта демонтажа оборудования .doc

Заключение

Акт демонтажа является важным первичным отчетным документом. С его помощью на бумаге отражается факт разборки объекта или оборудования. Пренебрегать им не рекомендуется.

Дополнительные сведения содержаться в ролике:

Акт освидетельствования скрытых работ АОСР (Приложение №3 к РД 11-02-2006)

Бланк акта на скрытые работы

Этап приемки и подписания скрытых работ включает в себя:

  • проверку наличия в ПОС перечня работ и конструкций, показатели качества которых влияют на безопасность объекта и подлежат оценке соответствия в процессе строительства
  • выборочный, поэтапный и операционный контроль в процессе выполнения этапов строительства и по завершении этапов
  • оценку соответствия выполненных работ, в соответствии с рабочим проектом, результаты которых становятся недоступными для контроля после начала выполнения последующих работ
  • проверку полноты и правильности оформления акта освидетельствования скрытых работ
  • подписание акта освидетельствования скрытых работ
  • проверку полноты и соответствия требованиям технических регламентов качества оформления соответствующих приложений к акту освидетельствования скрытых работ

В случае выполнения контроля технологических этапов и проведения испытаний, привлеченными аккредитованными лабораториями, следует проверить соответствие применяемых ими методов контроля и испытаний установленным стандартами и (или) техническим условиям на контролируемые этапы производства работ.

Не соответствующие проекту оборудование, материалы и изделия могут быть применены только после обязательного согласования с заказчиком, проектной организацией.

Результаты операционного контроля проводимого службой контроля качества строительного подрядчика должны быть документированы согласно действующих нормативных документов.

В процессе проведения строительного контроля на объекте должна выполняться оценка выполненных работ, результаты которых влияют на безопасность объекта, но в соответствии с принятой технологией становятся недоступными для контроля после выполнения последующих работ.

Исполнитель работ обязан оформить соответствующую исполнительную документацию по факту выполнения скрытых работ до начала выполнения последующего этапа работ.

Оформление Актов ОСР

Результаты приемки работ, скрываемых последующими работами, в соответствии с требованиями проектной и нормативной документации оформляются актами освидетельствования скрытых работ (АОСР) согласно РД 11-02-2006.

Акт ОСР рекомендуется подписывать в следующей последовательности:

  • субподрядчик, в качестве непосредственного исполнителя работ
  • подрядчик (генподрядчик), как служба контроля качества строительного подрядчика
  • строительный и авторский надзор
  • заказчик и/или застройщик
  • иные лица, участвующие в строительстве

При оформлении акта на скрытые работы не допускаются:

  • применение форм актов освидетельствования скрытых работ ОСР, не предусмотренных нормативными документами на данный вид работ
  • допущения пропусков при заполнении граф акта
  • не предусмотренные регламентирующими документами сокращения
  • исправления
  • отсутствие расшифровки подписи подписывающих лиц
  • отсутствие даты составления акта

В Акте ОСР в обязательном порядке должны быть указаны физические объемы выполненных работ, на которые акт составляется.

Документы для подтверждения скрываемых работ

К акту освидетельствования скрытых работ АОСР прикладываются соответствующие исполнительные схемы, выполненные в соответствии с требованиями ГОСТ Р 51872-2002, которые подлежат 100% визуальному и 5% инструментальному контролю со стороны представителя строительного контроля с отметкой в правом нижнем углу о соответствии требованиям проектной и нормативной документации (подпись, личный штамп). В исполнительных схемах должны быть указаны физические объемы выполненных работ, на которые составлены схемы.

В случае не подтверждения выполненных скрытых работ со стороны представителя СК Заказчика на объекте, подрядчик обязан устранить нарушения, выявленные при приемке и предъявить их для повторной приемки.

При не приемке скрытых работ представитель СК Заказчика на объекте обязан уведомить, представителя заказчика и руководство регионального органа строительного контроля, с выдачей предписания на устранение или остановку работ.

В случае не выполнения подрядчиком требований по оформлению актов на скрытые работы АОСР и продолжению дальнейших этапов работ без освидетельствования предыдущих этапов представитель СК Заказчика на объекте останавливает работы предписанием на остановку с последующим уведомлением руководства регионального органа строительного контроля и руководства всех участников строительства. Проведение последующих этапов работ без освидетельствования предыдущих скрытых работ представителем СК Заказчика на объекте запрещено.

При проведении процедуры оценки соответствия отдельных конструкций, ярусов конструкций (этажей) строительный подрядчик должен представить акты освидетельствования всех скрытых работ, входящих в состав этих конструкций, исполнительные геодезические схемы, а также протоколы испытаний конструкций в случаях, предусмотренных проектной документацией и (или) договором строительного подряда.
Представитель СК Заказчика на объекте обязан выполнить контроль достоверности представленных исполнителем работ исполнительных геодезических схем, в объемах определяемых соответствующими НТД. С этой целью исполнитель работ должен сохранить до момента завершения приемки, закрепленные в натуре разбивочные оси и монтажные ориентиры. Результаты приемки отдельных ответственных конструкций должны оформляться актами промежуточной приемки конструкций в соответствии с РД-11-02-2006 (Приложение 4). Испытания участков магистрального нефтепровода (технологического трубопровода), инженерных сетей и смонтированного технологического оборудования выполняются согласно требованиям соответствующих нормативных документов и оформляются актами установленной формы.

При обнаружении брака в результате поэтапной приемки магистрального нефтепровода (технологического трубопровода), конструкций, участков инженерных сетей соответствующие акты должны оформляться только после устранения выявленных дефектов.

В случаях, когда последующие работы должны начинаться после перерыва более чем в 6 месяцев с момента завершения поэтапной приемки, перед возобновлением работ эти процедуры следует выполнить повторно с оформлением соответствующих актов.

Акты скрытых работ АОСР должны быть пронумерованы и в хронологическом порядке внесены в Раздел 6 Общего журнала работ «Перечень исполнительной документации при строительстве, реконструкции, капитальном ремонте объекта капитального строительства).

Акт на скрытые работы в строительстве

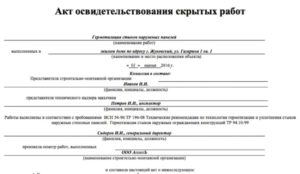

Бланк акта на скрытые работы

Строительные и монтажные работы представляют собой многоуровневый процесс, состоящий из промежуточных этапов. При этом часть из них, в результате выполнения следующих работ, получаются скрыты от глаз принимающей стороны. В этом случае рекомендуется исполнителю сдавать, а заказчику принимать их, используя акт скрытых работ, который составляется комиссионно.

Порядок применение акта на скрытые работы

[ads-pc-3] [ads-mob-3]

В основном, к скрытым работам при строительстве и монтаже относятся:

  • Земляные работы.
  • Операции с фундаментом.
  • Гидро-, тепловая и звуковая изоляции.
  • Прокладка электрических проводов, различных труб, коммуникаций
  • А также другие виды работ.

Для определения надежности и качества произведенных операций создается комиссия, в которую обязательно входят соответствующие специалисты, эксперты, помимо сторон заказчика и исполнителя. Это необходимо для обеспечения безопасности данного объекта в дальнейшем.

Изучив все представленные материалы и осмотрев участки, которые далее будут скрыты, ее члены принимают их, подтверждая качество, или нет.

Результат оформляется таким документом, как акт скрытых работ форма которого может разрабатываться организациями самостоятельно. Еще этот бланк называют акт освидетельствования скрытых работ.

При его заполнении стороны должны ориентироваться на документацию соответствующих проектов, действующие нормативы, стандарты и т.д. Очень часто к данному контролю привлекаются государственные органы власти по техническому надзору.

Внимание! Как правило, исполнитель сообщает членам комиссии о запуске скрытых строительно-монтажных работ за три дня. Члены комиссии могут присутствовать при проведении данных этапов, наблюдая за процессом.

Сторона заказчика имеет возможность в ходе их просить исправить выявленные недостатки в работе. При этом она наделена правом требовать составления акта заново, когда исполнитель исправить все недочеты.

По завершении каждого этапа составляется документ, который подписывается каждой стороной. Его следует регистрировать в журнале учета общих работ. Только после подтверждения качества и приема работ можно начинать следующий этап.

Акт скрытых работ образец заполнения 2016

[ads-pc-3] [ads-mob-3]

Бланк акта скрытых работ в строительстве может быть оформлен в свободной форме.

В верхней его части указывается название документа.

Далее, нужно записать место проведения работ и дату. Затем ниже необходимо обязательно обозначить, какие именно работы проводились.

В следующей строке вписывается наименование помещения, в котором осуществлялись работы, а также полный адрес его местонахождения.

Затем определяется состав комиссии. Здесь обязательно указывается название организации, должность и личные данные каждого члена. Комиссия должна включать в себя представителей подрядной организации, заказчика, а также эксперта (например, инженер технического надзора и т.д.).

Преамбула акта скрытых работ включает фразу о том, что были осмотрены работы, произведенные подрядчиком с указанием названия строительно-монтажного предприятия.

10
Далее, опять повторяется наименование вида скрытых работ.

В следующем пункте нужно обязательно вписать название проекта с указанием его серии и номера, дата изготовления, а также название соответствующей организации, которая занималась его составлением. Если в проекте присутствуют чертежи по проводимым работам, желательно указывать их реквизиты — номер и т. д.

После этого следует перечислить наименование используемых при скрытых работах материалов. Лучше всего указывать их марку, тип, показатель качества.

Акт скрытых работ обязательно должен включать информацию с точной датой начала и окончания их.

Следующий раздел выражает мнение комиссии о качестве произведенных подрядной фирмой работ. Он представляет собой решение, которое выносит комиссия после изучения всех документов и осмотра результатов строительных работ, и выражается в подтверждении соответствия их проектной документации и существующим нормативам.

Здесь же фиксируется разрешение проводить последующие этапы строительно-монтажных работ.

Документ визируется каждым членом комиссии с расшифровкой их должности, принадлежности к определенным фирмам, Ф.И.О.

Нюансы

Акты нужно представлять приемной комиссии объекта. Если этот документ не был подан для ознакомления, члены комиссии могут потребовать выборочного вскрытия объекта для осмотра качества выполненных скрытых работ.

Скачать бланк акт на скрытые работы в строительстве

Скачать образец акта на скрытые работы в формате Word.

Акт на скрытые работы

Бланк акта на скрытые работы

Заказать акт

Бланки актов

Здесь можно заказать акт на скрытые работы, посмотреть готовые примеры, скачать бланки, а также задать вопрос специалисту

В процессе строительства должна выполняться оценка произведенных работ, результаты которой влияют на безопасность объектов, но в соответствии с принятой технологией становятся недоступным для контроля после выполнения следующих этапов, а также выполненных строительных конструкций и участков инженерных сетей, устранение дефектов которых, выявленных контролем, невозможно без разборки или повреждения последующих конструкций и участков инженерных сетей. Тут и приходится сталкиваться с понятием «скрытые работы».

Скрытые работы – что это?

Это работы, которые невозможно проверить в момент сдачи здания в эксплуатацию:

  • земляные;
  • устройство фундаментов;
  • работы, предшествующие финальной отделке;
  • крепление конструкций, закладываемых в стены и т.д.

Полного списка нет, поэтому для каждого объекта он составляется на этапе подготовки проекта. В результате приемки, в соответствии с требованиями проектной и нормативной документаций, оформляются акты на скрытые работы.

Акт на скрытые работы. Что это?

Это документ, который составляется при выполнении строительно-монтажных работ, контролировать и оценить качество выполнения которых невозможно.

К ним можно отнести гидро-, звуко-, теплоизоляцию, ремонт электропроводки, установку труб и т.п., скрытые последующими работами за стенами, панелями. Актом подтверждается качественное выполнение работы.

Он оформляется в составе исполнительной документации.

Исполнительная документация в строительстве

Исполнительная документация представляет собой текстовые и графические материалы, отражающие фактическое исполнение проектных решений и положение объектов капитального строительства и их элементов в процессе строительства, реконструкции, капитального ремонта объектов капитального строительства по мере завершения определенных в проектных документах этапов.

Ознакомится с полным составом исполнительной документации можно, изучив
 требования к исполнительной документации РД-11-02-2006.

Зачем составлять акт освидетельствования скрытых работ

Для того чтобы убедиться, что:

  • предыдущий этап выполнен, согласно действующих строительных норм;
  • поверхность (основание) действительно пригодна для осуществления последующего этапа строительства;
  • заявленный в смете материал (по качеству, характеристикам, свойствам и стоимости) соответствует фактическому.

Кто должен составлять

К сожалению, не все строители точно соблюдают предписания Градостроительного кодекса РФ. А ведь в п.6 статьи 52 установлена обязанность ведения исполнительной документации тем лицом, которое осуществляет строительство. В СНиПе «СП 48.13330.2011. Свод правил.

Организация строительства. Актуализированная редакция СНиП 12-01-2004». Подрядчик или генподрядчик обязан заполнять бланки исполнительной документации. В некоторых случаях лицом, ведущим строительство, выступает застройщик.

В этой ситуации обязанность вести исполнительную документацию возлагается на него.

Учет актов

Поскольку в ходе строительства акты заполняются в большом количестве, их учет ведется в специальном журнале –  форма КС-6 «Общий журнал работ». Во втором разделе подается список актов промежуточной приемки. Форма журнала унифицирована и утверждена в Госкомстате России.

Бланки

Унифицированной формы не существует. В нем обычно указывается следующее:

  • наименование документа;
  • наименование работ, объекта и ее месторасположение;
  • дата составления документа;
  • состав комиссии (ФИО, должность);
  • наименование организации-исполнителя;
  • наименование скрытых работ;
  • наименование проектной организации, номера чертежей, дата их составления;
  • наименование используемых материалов с указанием сертификатов качества;
  • отклонения от проектно-сметной документации, кем и когда согласованы;
  • дата начала и окончания раб.;
  • решение комиссии;
  • подписи членов комиссии.

 Бланк акта скрытых работ
 Бланк акта освидетельствования скачать бесплатно
 Скачать образец заполнения
 Освидетельствование ответственных конструкций

Оформление актов

Итак, исполнитель извещает заинтересованные стороны о необходимости составить акт. Собирается комиссия, которая контролирует правильность выполнения технологического процесса и подписывает документы. В будущем, в случае возникновения спорных вопросов место предполагаемого дефекта не вскрывается, а подтверждается вышеупомянутым документом.

Акты подписываются минимум в двух экземплярах – один остается у исполнителя, второй передается заказчику. Если у заказчика не окажется какого-то акта, он вправе потребовать вскрытия «сомнительного» участка с целью контроля качества.

Примеры

 Акт скрытых работ по прокладке кабеля
 Электромонтаж (Скрытые раб.)
