Как публиковать план закупок версии 0 в еис

Формирование и размещение в ЕИС плана-графика закупок 2020 г

Как публиковать план закупок версии 0 в еис

1. Как сформировать и разместить План-график в ЕИС

2. инструкция «Как составить план-график по Закону № 44-ФЗ на 2020 год?»

   Законодательной базой для составления Плана-графика остается ПП № 1279 от 30.09.2019. В закрытой части ЕИС можно найти подробную инструкцию по составлению данного документа. Мы сбережем ваше время и расскажем, как правильно заполните план-график в ЕИС за 9 шагов.

  Хотите выиграть в запросе котировок?

            Воспользуйтесь нашими наработками! Мы поможем вам выиграть не менее трети котировок!

  Выиграть котировку

1. Как сформировать и разместить План-график в ЕИС

Шаг 1. Выбираем вкладку 2020 (или года планирования). Заходим в личный кабинет при посредстве ЭЦП. Находим вкладку «Закупки» и строчку «Планы-графики закупок с 2020 года».

Если настройки ЭЦП некорректны, система при каждом вашем действии будет об этом напоминать. Поэтому при первом системном сигнале об ошибке, настройте КриптоПро ЭЦП Browserplug-in, в соответствии с инструкцией пользователя.

Шаг 2. Формируем шаблон Плана-графика на базе бланка ПП № 1279. Для начала работы нажимаем кнопку «Создать план-график» в нижнем правом углу экрана.

Большая часть сведений из раздела «Информация о заказчике» загрузится в План-график вместе с ЭЦП. В поле «Финансовый год планирования» пишем: «2020». Авто-текст выделяется зеленым цветом, сведения, набранные вручную выделяются красным.

Шаг 3. Находим публично-правовое образование (ППО). Нажимаем на значок лупы напротив ячейки «ППО». В открывшемся окне получаем справочник ППО. Поиск можно вести либо по коду (если вы его знаете), либо по географическому названию искомой территории, после чего нажимаем: «Найти».

Справочник формирует поисковую выдачу по набранному вручную значению (например, Краснодар). Делаем клик по нужному значению мышкой и нажимаем: «Выбрать» в нижней левой части экрана.

Шаг 4. Проверяем ППО и корректность информации, отраженной в плане-графике. Адрес электронной почты заполняйте вручную. Новый функционал Единой информационной системы позволяет отправить форму плана-графика на электронную почту пользователя.

Для общей проверки внесенной информации, нажимаем: «Сохранить и проверить на нарушения». В случае неточностей или ошибок, система даст вам об этом знать.

Шаг 5. Добавляем позицию Плана-графика. Введенные ранее данные для первого раздела должны быть сохранены во вкладке «Общие сведения». Для начала работы со вторым разделом Плана-графика переходим в «Позиции плана-графика» и нажимаем: «Добавить позицию». Открывается меню с формой закупки.

Хотите участвовать в тендерах с авансом от заказчика?

         Для вас — самая полная база государственных и коммерческих тендеров с авансированием от 30% до 100%!

Заключить контракт с авансированием

Следует внимательно отнестись к чек-боксам «Закупка за счет нескольких КВР», «Редактировать идентификационный код закупки» и «КВР». В чек-боксе «Закупка за счет нескольких КВР» по умолчанию ставится галочка, заблокированная от редактирования, так же, как и поля ИКЗ. В крайнем правом поле «Код вида расходов» по умолчанию ставится «000».

Шаг 6. Редактирование чек-боксов. В случае, если закупка идет за счет одного КВР, надо разблокировать чек-бокс «Закупка за счет нескольких КВР». Для этого ставим отметку в чек-боксе «Редактировать идентификационный код закупки» и убираем галочку из чек-бокса «Закупка за счет нескольких КВР». Таким же образом можно вносить корректировки и в остальные поля.

Например, для изменения поля «Код вида расходов» нужно снять галочку в чек-боксе «Закупка за счет нескольких КВР» описанным выше способом.

Шаг 7. Выбераем КВР из справочника. При помощи классификатора кодов видов расходов вы сможете безошибочно прописать КВР по новой позиции своего Плана-графика.

Сначала в крайнем правом поле «Код вида расходов» жмем на знак лупы, затем, когда откроется поисковик в классификаторе КВР, вручную набираем нужный код.

Шаг 8. Выбираем ОКПД-2 из справочника. Находим соответствующий код объекта закупки, жмем на знак лупы напротив «Выбрать товар, работу, услугу».

Когда появится справочник кодов ОКПД 2, набираем наименование ТРУ и находим соответствующий код из списка. Ставим галочку в чек-боксе искомого ОКПД 2, нажимаем «Выбрать».

Когда код появился в соответствующей позиции Плана-графика, вводим название поставляемого ТРУ.

Шаг 9. Заполняем объем финансового обеспечения. Если деньги спланированы на год, заполняем поле 2020, а в полях 2021, 2022 пишем «0». В поле «Всего» система сама пропишет сумму.

Затем выбираем КБК из нужного справочника посредством гиперссылки «Поиск в классификаторе КБК». Находим необходимый код из левого столбца и нажимаем «Выбрать».

 Таким же образом заполняются поля всех остальных закупок (кроме особых). По окончании работы нажимаем «Сохранить и проверить». Система при наличии неточностей или ошибок укажет вам места, нуждающиеся в корректировке.

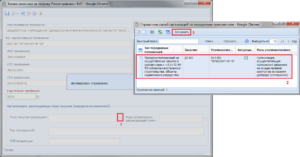

Работа над Планом-графиком закончена, подписываем его и публикуем.

2. инструкция «Как составить план-график по Закону № 44-ФЗ на 2020 год?»

Для гарантированного результата в тендерных закупках Вы можете обратиться за консультацией к экспертам Центра Поддержки Предпринимательства.

Если ваша организация относится к субъектам малого предпринимательства, Вы можете получить целый ряд преимуществ: авансирование по гос контрактам, короткие сроки расчетов, заключение прямых договоров и субподрядов без тендера.

Оформите заявку и работайте только по выгодным контрактам с минимальной конкуренцией!

Обратно к списку

Как публиковать план закупок версии 0 в еис

Как публиковать план закупок версии 0 в еис

после заполнения плана закупок на ОТС-tenderи нажатия кнопки «Опубликовать в ЕИС» содержимое плана в ЕИС-е будет заменено на позиции из модуля планирования.

Совокупный годовой объем планируемых закупок товаров, работ, услуг, которые исключаются при расчете годового объема закупок товаров, работ, услуг — объем закупок, который исключается в соответствии п.

7 ПП РФ 1352 при расчете планируемого годового объема закупок, участниками которых являются только субъекты малого и среднего предпринимательства.

Совокупный годовой объем планируемых закупок товаров, работ, услуг — полный объем закупок по текущему плану. Годовой объем закупок, которые планируется осуществить по результатам закупки, участниками которой является только субъекты малого и среднего предпринимательства — объем закупок, в которых установлено требование к участию только субъектов малого и среднего предпринимательства.

После заполнения полей нажать кнопку «Далее». 5.

sovetnik36.ru

Для формирования утвержденного ПЗ в ЕИС необходимо выбрать действие «Создать план закупок».

Для размещения сформированного ПЗ нужно выбрать в меню пункт «Разместить». Отобразится следующая вкладка: Последним действием будет установление отметки в ячейке, подтверждающией ознакомление заказчика с ответственностью.

После этого станет активной кнопка «Подписать и разместить». После ее нажатия действующий ПЗ будет находиться в статусе «Размещен».

Инфо Порядок публикации плана-графика, в свою очередь, варьируется от типовой принадлежности организации-заказчика по признаку контроля публикуемой информации. Публикация без направления на контроль В том случае, если заказчик — унитарное предприятие или организация, которая не включена в перечень тех, кто в обязательном порядке подвергается контролю, публикация проходит следующим образом:

Когда размещать план закупок и план-график в 2020 году

Сведения, составляющие государственную тайну, не размещаются.

Публикация сведений о закупках в информационной системе осуществляется:

  1. иными заказчиками — ручным заполнением полей в ЕИС либо интеграцией с региональными и муниципальными информационными системами.
  2. федеральными заказчиками — интеграцией с государственной программой ;

При помощи технологических средств информационной системы проводится автоматическая проверка информации, которая содержится в размещаемых документах по закупкам.

Как исправить ошибки в ЕИС при размещении плана закупок и плана-графика

На текущий момент проводится работа по удалению дублирующих записей группой поддержки НСИ ФОРС.

При направлении на размещение в ЕИС плана закупок, плана-графика закупок возникает ошибка

«непредвиденная ошибка в интеграционном адаптере РПГ (РПЗ)»

. Необходимо повторить отправку документа в ЕИС после обновления ЕИС версией 7.0.9, планируемой к установке 19.01.17.

При направлении на размещение в ЕИС плана закупок возникает ошибка

«В сведениях позиции ИКЗ (номер ИКЗ), объект(ы) закупки (Наименование закупки) дата принятия нормативно-правового (правового) акта Приказ ФНС России больше текущей даты»

. При направлении на плана закупок

Как разместить план закупок через электронный бюджет

Для этого нужно соблюдать требования к техническому и программному обеспечению, а также к сертификату.

Среди основных:

  1. операционная система Windows Vista/7/8/8.1;
  2. сертифицированный КриптоПро CSP;
  3. квалифицированный .
  4. процессор с тактовой частотой не менее 600 МГц;
  5. объем оперативной памяти не менее 128 Мб;
  6. интернет со скоростью не менее 256 Кбит/сек.;
  7. интернет-браузер Internet Explorer версия 10.0 и выше;

На сайте Минфина введён в действие раздел «Электронный бюджет».

Как удалить из ЕИС план закупок или план-график

В журнале событий появится соответствующая запись об удалении. Если это была единственная неразмещенная версия, то система полностью аннулирует сведения о ней. Для удаления позиции из ПЗ контрактному управляющему необходимо на основании приказа о вносимых корректировках, подписанного руководителем, внести корректировки в ЕИС в течение трех дней с момента подписания такого приказа.

Для этого в меню ПЗ выбрать пункт «Внести изменения». При нажатии на кнопку «Продолжить» создается новая версия документа со статусом «На подготовке». Для изменения на необходимой позиции нужно выбрать пункт «Изменить».

Также появится функционал для добавления новой позиции. Далее отображается подтверждающее сообщение о внесении изменений. При нажатии на кнопку «Продолжить» создается новая версия со статусом «Изменена».

Подробная инструкция также содержится в руководстве пользователя ЕИС: рассказывается, как удалить позицию из плана закупок, видео, однако, не предоставлено.

Как разместить план закупок и план-график в ЕИС

Поэтому прежде всего стоит узнать, как разместить план закупок на 2020 год.

Рассмотрим алгоритм формирования и публикации в Единой информационной системе ПЗ. Для начала необходимо авторизоваться в Личном кабинете заказчика и перейти в блок «Закупки», а затем в пункт, соответствующий ПЗ.

Для формирования утвержденного ПЗ в ЕИС необходимо выбрать действие «Создать план закупок». Для размещения сформированного ПЗ нужно выбрать в меню пункт «Разместить». Отобразится следующая вкладка: Последним действием будет установление отметки в ячейке, подтверждающией ознакомление заказчика с ответственностью.

После этого станет активной кнопка «Подписать и разместить». После ее нажатия действующий ПЗ будет находиться в статусе «Размещен».
Порядок публикации плана-графика, в свою очередь, варьируется от типовой принадлежности организации-заказчика по признаку контроля публикуемой информации.

Срок размещения

Удаление документов планирования в ЕИС

У заказчика отсутствует возможность самостоятельно убрать из ЕИС документы планирования.

Если возникнет такая необходимость, рекомендуем обратиться в службу технической поддержки или органы казначейства.

Они помогут решить проблему. Иногда не нужно удалять весь документ. Бывают случаи некорректно составленных сведений только в отдельных позициях. К примеру, при размещении планового документа заказчик неправильно указал объем или стоимость заказа.

Если плановый документ еще не опубликован, в контекстном меню информационной системы нужно выбрать пункт «Редактировать позиции». Откроется вкладка в режиме редактирования, где можно исправить некорректную информацию, либо вовсе аннулировать запись.

Руководство пользователя ЕИС содержит инструкцию по редактированию записей планирования. Она подробно объясняет, как удалить позицию из плана закупок, видео, однако, не предоставляет.

Но как быть

План закупок не размещен в еис

Когда можно разместить нулевой план закупок по 44 ФЗ или 223 ФЗ В соответствии с требованиями законодательства о закупочной деятельности, заказчик обязан своевременно разместить сведения о планируемых к проведению в следующем году тендерах.

Важно При этом не важно, по какому федеральному закону он работает: № 44 или № 223.

Нарушение сроков размещения ПЗ и планов-графиков может повлечь административную ответственность для организации и должностных лиц.

Однако на практике могут возникнуть ситуации, когда заказы не запланированы.

Важно Для начала необходимо авторизоваться в Личном кабинете заказчика и перейти в блок «Закупки», а затем в пункт, соответствующий ПЗ. Для формирования утвержденного ПЗ в ЕИС необходимо выбрать действие «Создать план закупок».

Инфо Для размещения сформированного ПЗ нужно выбрать в меню пункт «Разместить».

Что собой представляет нулевой план закупок по 223-ФЗ, и в каких случаях требуется его размещение в ЕИС?

Как публиковать план закупок версии 0 в еис

В соответствии с законодательством заказчик обязан разместить в ЕИС сведения о планируемых закупках. Это требование распространяется как на 44-ФЗ, так и на 223-ФЗ.

Что собой представляет нулевой план закупок

Согласно требованиям 223-ФЗ, заказчик обязан разместить в ЕИС сведения о предполагаемых закупках в следующем году. Данные сведения публикуются в открытом доступе в установленные сроки, нарушение которых грозит заказчику ответственностью. Но в некоторых случаях закупки по 223-ФЗ на следующий год могут быть не запланированы:

  1. Подобная ситуация возникает, если организация ведет закупки из внебюджетных фондов, но на следующий год средства ей не выделили и она не предполагает закупки.
  2. Заказчик предполагает закупать товары, работы и услуги только на небольшую сумму в пределах 100 тыс. р. Следовательно, сведения о них не передаются в ЕИС.
  3. Заказчику не доведено финансирование на следующий год.

Подобная ситуация возникает у заказчиков, не закупающих инновационную и высокотехнологичную продукцию, но которые по требованиям ст. 4 223-ФЗ обязаны разместить план-график таких закупок в ЕИС.

Порядок разработки такого документа утвержден Постановлением Правительства №932 от 2012 года. При его формировании нужно учитывать внутреннее Положение о закупках, утвержденное заказчиком.

Неразмещение закупочного плана-графика заказчиком квалифицируется ФАС как нарушение установленного порядка планирования и размещения сведений. Ответственность за это наступает по нормам ст. 7.29.3, 7.32.3 КоАП.

По мнению контролирующих инстанций, отсутствие сведений в информационной системе не может свидетельствовать об отсутствии закупок.

Для того чтобы указать на факт, что закупки не будут проводиться, заказчик обязан опубликовать нулевой план-график.

Тем самым заказчик доведет до заинтересованных лиц данные об отсутствии предстоящих закупок и соблюдет требования закона о планировании.

Правила размещения

При формировании нулевого закупочного плана заказчику следует просто проставить галочку в поле «Закупки осуществляются на сумму, не превышающую размер, установленный в ч. 15 ст. 4 223-ФЗ». К нему следует прикрепить скан-копию «нулевого» документа, подписанного должным образом.

Размещение нулевого закупочного плана-графика в ЕИС осуществляется по следующему алгоритму:

  1. Заказчик составляет документ в бумажном виде, а в соответствующих графах ставит прочерки.
  2. Документ утверждается руководителем и уполномоченным лицом и подписывается ими.
  3. План-график размещается в ЕИС с указанием информации о периоде планирования и дате утверждения руководителем.
  4. Если система не пропускает пустой план и требует проставить данные, то нужно поставить прочерки или нули.
  5. Прикрепляется форма документа и подписывается ЭЦП.

План должен быть опубликован в ЕИС не позднее 10 дней после утверждения руководством заказчика. Но этот срок должен быть не позднее 31 декабря года, который предшествует отчетному. То есть план-график на 2020 год нужно опубликовать в ЕИС не позднее 31 декабря 2019 года.

Не стоит забывать об обязанности заказчика продублировать документ в бумажном виде, а не только опубликовать его электронную версию. После того как он будет опубликован, его следует передать на хранение и хранить не менее 3 лет.

Правила размещения нулевого плана закупок инновационной продукции

План-график закупок инновационной продукции нужно размещать всем заказчикам, которые работают по 223-ФЗ. Законодательство не содержит каких-либо исключений для заказчиков, которые бы позволили им не публиковать такой план-график.

Критерии отнесения продукции к инновационной разрабатываются министерствами и ведомствами. В частности, Приказами Минэнерго от 2015 года №1026, Минтранса от 2015 года №261, Минсвязи от 2013 года №286, МЧС от 2012 года №768, Минпромторга от 2012 года №1618 и пр.

Также есть определенный Правительственный перечень, согласно которому, перечисленные в нем заказчики должны закупать инновационные товары у субъектов малого предпринимательства. Так, согласно норме закона, инновационную и высокотехнологичную продукцию обязаны покупать все заказчики из перечня, утвержденного Правительством в 2016 году №475-р.

Планирование закупки инновационной продукции относится к долгосрочным: документ составляется на временной период от 5 до 7 лет. Такие требования перечислены в ч. 2, 3 ст. 4 223-ФЗ и п. 10 Правил №932 от 2012 года.

Именно в Правительственном Постановлении утверждена форма для долгосрочного планирования: она отличается от плана-графика закупки товаров и услуг на текущий год.

Сведения о закупках инновационных товаров должны поступить в ЕИС до 31 декабря года, который предшествует закупочному (отчетному).

Порядок подготовки такого плана будет аналогичен: заказчику следует проставить прочерки в соответствующих графах для внесения числовых сведений. Далее порядок действий будет следующим:

  1. Заказчик готовит документ в бумажной версии.
  2. Ставит прочерки в соответствующих графах.
  3. Документ утверждает руководство.
  4. В графе «Вид плана закупки» нужно выбрать: «План закупок инновационной продукции».
  5. В предложенные поля вносятся сведения о периоде планирования, дате утверждения; заполняются структурированные формы с помощью нулей.
  6. Прикрепляется графический вид документа.
  7. Он подписывается с помощью ЭЦП и размещается в ЕИС.

Неразмещение плана закупки инновационной продукции в установленные сроки также грозит заказчику административной ответственностью по ст. 7.32.3 КоАП. Наказание по указанной статье составляет 30-50 тыс. р. для должностных лиц и 100-300 тыс. р. – для организации.

Приказ об утверждении

Перед тем как публиковать в ЕИС план закупок, он подлежит утверждению через приказ. Данный приказ составляется в произвольной форме, законодательство не содержит указания на его унифицированный формат.

Ответственным за его утверждение обычно является конкурсный управляющий или иное назначенное руководством лицо. Приказ создается в целях утверждения плана-графика и должен содержать такие сведения:

  1. Контактные данные заказчика и его реквизиты (либо без них, если документ оформляется на фирменном бланке организации).
  2. Наименование документа: приказ, его номер, дата и наименование («Об утверждении плана-графика»).
  3. Цель подготовки документа и нормативно-правовая база (ч. 3 ст. 4 223-ФЗ).
  4. Указание руководства на утверждение плана-графика на определенный год.
  5. Назначение ответственного лица за его исполнение.
  6. Дата подготовки приказа и подпись руководства.

Таким образом, заказчики обязаны публиковать в ЕИС план закупок, даже если они на следующий год не предполагаются. Такой план будет содержать прочерки в предложенных полях и называется нулевым.

Закупочный план в части инновационной продукции формируется всеми заказчиками, которые работают по 223-ФЗ со сроками 5-7 лет.

Если заказчик не опубликует указанные планы закупок в установленные сроки, то ему грозит административная ответственность.

Не нашли ответа на свой вопрос? Звоните на телефоны горячей линии. 24 часа бесплатно!

+7 (499) 110-86-72

Москва и область

Как разместить нулевой план закупок инновационной продукции по 223-ФЗ? Образец приказа об утверждении и срок публикации в ЕИС

Как публиковать план закупок версии 0 в еис

Закон №223-ФЗ предусматривает для заказчиков обязанность размещать в ЕИС план закупки товаров, работ и услуг на годовой период. Такой план заказчики формируют с учетом Правил, утвержденных Постановлением Правительства от 2012 года №932.

Что собой представляет план закупок

Заказчики по 223-ФЗ формируют два плана закупок:

  1. План закупок на текущий финансовый год.
  2. План закупок инновационной продукции, высокотехнологичной продукции и лекарств.

Если заказчик в рамках 223-ФЗ планирует закупать инновационную и высокотехнологичную продукцию, лекарственные средства, то сведения о таких закупках следует включить в оба плана.

План закупки формируется с учетом положений нормативно-правовых актов РФ, локальной документации заказчика и Положения о закупке, которое утверждено заказчиком. При формировании плана учитываются действующая у заказчика производственная программа, ремонтная программа и инвестиционная программа, а также иные локальные и отраслевые документы.

На основании ч. 5.1 ст. 3 223-ФЗ заказчики обязаны подписывать договоры по результатам закупок в соответствии с утвержденным планом за некоторыми исключениями:

  1. Если сведения о закупке не должны быть указаны в плане или могут не включаться в него.
  2. Если потребность в закупке обусловлена аварией или иными чрезвычайными ситуациями природного и техногенного характера, обстоятельств непреодолимой силы (например, если возникла потребность в срочном медицинском вмешательстве или необходимо предотвратить угрозу возникновения этих ситуаций).

Что такое план закупок инновационной продукции

Помимо плана закупки товаров, работ и услуг на год, заказчики обязаны размещать в ЕИС план закупки инновационной продукции, высокотехнологичной продукции, лекарственных средств на сроки 5-7 лет на основании ч. 3 ст. 4 223-ФЗ.

В план инновационной продукции включают товары, работы и услуги, отнесенные к высокотехнологичным и инновационным федеральными органами исполнительной власти, которые регулируют закупки в установленной сфере и ГК «Росатом».

При определении критериев отнесения продукции к инновационной и включения ее в план учитываются требования Постановления Правительства от 2019 года №773.

Заказчики, которые включены в перечень по Распоряжениям Правительства РФ от 2015 года №2258-р и от 2016 года №717-р, должны утвердить перечень товаров, работ и услуг, входящих в число инновационных.

В содержание планов закупки инновационной продукции по 223-ФЗ должны входить:

План закупок инновационной продукции у СМП формируется на период не менее 3 лет по ч. 3.1 ст. 4 223-ФЗ.

При отсутствии потребности в закупке указанной продукции у заказчика в ЕИС должен быть размещен пустой или нулевой план. На это указывает Письмо Минэкономразвития от 2016 года №Д28и-2046.

Правила формирования и размещения нулевого плана закупок

В 223-ФЗ лишь подчеркивается, что заказчики обязаны разместить план закупок в установленные законом сроки, кроме случаев, когда публикация закупок запрещена законом. Порядок действий для заказчиков, которые не планируют в предстоящих периодах проводить закупки по нормам 223-ФЗ, не предусмотрен. Подобная ситуация может возникнуть в следующих случаях:

  1. Организация приобретает в рамках 223-ФЗ товары, работы и услуги из внебюджетных фондов и грантов по ст. 15 44-ФЗ, но в плановом периоде ей такие средства не выделяют, соответственно, закупки она проводить не будет.
  2. Заказчиком планируются заказы только на небольшую сумму в пределах 100-500 тыс. р. Такие закупки необязательно включать в план.
  3. Заказчику на текущий момент не было доведено финансирование на следующий год.

Также начиная с 2018 года, кроме сведений о закупках малого объема (до 100 тыс. р.), заказчики по 223-ФЗ могут не размещать в ЕИС информацию:

  1. О закупках финансовых услуг, которые были перечислены в п. 2 п. 15 ст. 4 223-ФЗ: привлечение во вклады денежных средств, предоставление кредитов и займов, выдача банковских гарантий и поручительств, услуги по открытию и ведению счетов, аккредитивов, брокерских услуг и услуг депозитариев.
  2. О закупках по доверительному управлению имуществом.
  3. О закупках, связанных с заключением и исполнением договора купли-продажи, аренды, договора доверительного управления имуществом государства и муниципалитета.
  4. О закупках по заключению и исполнению любых договоров, которые предусматривают переход прав владения и пользования недвижимым имуществом по п. 3 ч. 15 ст. 4 223-ФЗ.

Таким образом, если закупки не планируются или не подлежат включению в план, то заказчик формирует нулевой план.

Ответственность за отсутствие плана

Неразмещение плана закупок заказчиками без предполагаемых закупок может квалифицироваться, как нарушение установленных законом правил. Ответственность за эти нарушения содержится в ст. 7.29.3 и 7.32.3 КоАП. Чтобы избежать ответственности, заказчикам следует разместить нулевой план.

При нарушении сроков размещения в ЕИС информации о закупке товаров, работ и услуг это влечет за собой наложение административного штрафа на должностных лиц в размере 2-5 тыс. р., на юридических – 10-30 тыс. р. (по ст. 7.32.3 ч. 4) или 30-50 тыс. р.

для должностных лиц и 100-300 тыс. р. для юридических лиц (по ст. 7.32.3 ч. 5).

Благодаря размещению нулевого плана, заказчики снимут с себя ответственность за нарушение порядка планирования и смогут довести сведения об отсутствии тендеров до неограниченного круга лиц.

Порядок размещения в ЕИС

Нулевой план закупок – это стандартный план, где в графах с предстоящими закупками стоят прочерки. Для публикации нулевого плана закупок по 223-ФЗ необходимо придерживаться следующего порядка действий:

  1. Подготовить документ в бумажной форме и в отдельных графах поставить прочерки.
  2. Утвердить документ у руководителя организации или уполномоченного лица.
  3. Документ размещается в ЕИС. Выбирается тип документа, в него вносится информация о плановом периоде и дате утверждения руководством.
  4. Если система не пропускает план без сведений о закупках, нужно проставить нули и прочерки.
  5. Прикрепляется графическая форма документа – документация в формате Excel или Word (не отсканированные версии, а электронные).
  6. Документ подписывается с помощью ЭЦП.

План закупок считается размещенным в ЕИС после того, как он был размещен в структурированном виде, в структурированном и электронном, структурированном и графическом видах. Возможность размещения заказчиками плана только в электронной форме действовала только до 2014 года.

Сведения о закупках размещаются в ЕИС не позднее 10 дней с даты утверждения руководством (с даты подготовки соответствующего приказа). Документ подлежит размещению до 31 декабря текущего года.

Внесение изменений

Если в дальнейшем у заказчика возникнет потребность в закупках, то ему необходимо будет внести изменения в нулевой план. ЕИС не даст заказчику опубликовать извещение о закупке, если она не была предусмотрена планом. Но план закупки допускается изменять неограниченное число раз, поэтому предварительно размещать данные о предстоящих закупках можно в любой момент.

Внесение изменений в план происходит в течение 10 дней с даты принятия такого решения, но не позднее публикации его в ЕИС.

Если Положением о закупке предусмотрена необходимость оформления приказа в случае изменения плана, то готовится данный распорядительный документ.

Изменения вносятся до проведения закупки, а если закупка были вызвана аварией или чрезвычайной ситуацией, то поправки допускается внести уже после подписания договора. Закупки малого объема на сумму до 100 тыс. р. публикуются без изменений в плане.

Как разместить нулевой план закупок

4 Закона № 223-ФЗ, обязаны разместить план таких госзакупок.

Итак, нужно ли в этих случаях размещать документы планирования в Единой информационной системе? Неразмещение может квалифицироваться проверяющими органами как нарушение заказчиком установленного порядка планирования и размещения сведений. Ответственность за неразмещение предусмотрена статьями 7.29.3, 7.32.3 КоАП.

Рассмотрим пошагово, как разместить нулевой план закупок по 223-ФЗ.

Шаг 1. Составляем документ в бумажном виде. В графах ставим прочерки. Шаг 2.

Утверждаем документ у руководителя организации или уполномоченного лица.

Проблемы и ошибки при выгрузке из Электронного бюджета в ЕИС Плана закупок и Плана-графика на 2017 год

изменения исполнение контракта судебная практика комментарии 223 ФЗ вопрос ответ банковская гарантия МЭР РФ ФАС РФ эксперты вторые части заявок электронный аукцион шпаргалка единственный поставщик расчет и обоснование ответственность конкурс контроль контракт описание предмета закупки реестр контрактов реестр недобросовестных поставщиков план график обеспечение заявки обеспечение исполнения контракта реестр банковских гарантий запрос котировок заявка план закупок НМЦК реестр единых поставщиков ЕИС контрактная служба шаблоны 44 ФЗ комиссия запрос предложений электронные процедуры общественное обсуждение закрытые процедуры строительство перечни СМП(СП) и СОНО опыт исполнения контракта предварительный отбор преимущества организации инвалидов Казначейство извещение положение о закупках приемочная комиссия реестр субъектов естественных монополий совместные торги обоснование цены контракта антидемпинговые

Как внести изменения в план закупок и план-график после 01.07.2018

, после чего оформляет приказ.

Порядок действий прост. Требуется найти нужный документ в ЕИС и нажать на круглую кнопку со стрелкой, которая расположена возле его названия в колонке «Статус». В открывшемся контекстном меню нужно выбрать пункт «Внести изменения». Система создаст версию со статусом «На подготовке», копируя сведения из последнего размещенного документа.

При этом становятся доступными для редактирования позиции, а также имеется возможность добавить новый заказ.

Госзакупки: план-график на 2020 год

Этот документ должен быть составлен и размещен заказчиком на срок не менее одного года.

Как уже было указано выше, план закупок на 2020 год должен содержать информацию о потребностях заказчика на три года. Итак, рассмотрим подробнее заполнение рассматриваемого нами акта.

Шаг № 1. Столбцы с 1 по 4 должны содержать порядковый номер, идентификационный номер и цель проведения закупочной процедуры.

Шаг № 4. В колонке № 12 следует отразить предположительные даты проведения тендеров (данные сведения возможно впоследствии изменить, если возникнет такая необходимость). Шаг № 5. Столбец № 13 должен содержать сведения о специализированных видах торгов (необходимо указать «да» либо «нет»).

ЕИС: Информация об обновлении версии программного обеспечения

№ 1084, в соответствии с которым в реестр контрактов ЕИС подлежит включению информация о договорах поставщиков (подрядчиков, исполнителей) с соисполнителями, субподрядчиками, являющимися СМП и СОНКО.

Такая информация включается заказчиками в реестр контрактов в случае заключения контракта на условиях обязательного привлечения поставщиками (подрядчиками, исполнителями) к исполнению такого контракта субподрядчиков, соисполнителей из числа СМП и СОНКО.
